человек труда служебная дисциплина IT-услуги антициклон отказ от алкоголя правонарушения за рулем вычеты Красноярск бизнес-сообщество Казфосфат акционер однопалатный Парламент Жанабыловы МАФ Кредиторы погашение кредитов погашение нелегальные перевозки финансовые правонарушения криптообменники базовая ставка. Нацбанк Activ абоненты австралийские политики открытый доступ восстановление на работе пытки в колонии Генеральный прокурор казахстанские тюрьмы прогнозы Минэнерго подготовительные работы заболевания новорожденных ТВНПС Всемирный день тромбоза работа МВД критика депутата дроны для Минсельхоза Киррил Павлов Илийский район касымбек масштабные проверки родила движение большегрузов граница Кыргызстана электронная очередь Венесуэлла НобелевскаяПремияМира благотоворительность золотые медали Улитки

Инспекция строительства ГПЗ в Кашагане: завершены гидроиспытания резервуаров градирни

28.07.2025 05:59
Опубликовано в Новости

Заместитель председателя правления АО НК «QazaqGaz» по геологоразведке и перспективным проектам Улан Буркитов провёл выездное совещание на ГПЗ, сообщает пресс-служба компании.

В ходе совещания подрядные организации доложили о текущем статусе строительно-монтажных работ, а также представили график достижения ключевых показателей до конца 2025 года.

Улан Буркитов подчеркнул необходимость дальнейшего наращивания темпов строительства . Он поручил продолжить работу по ускорению производственного ритма, усилению контроля за ходом строительства, а также особо отметил важность повышения внимания к вопросам промышленной и пожарной безопасности, включая соблюдение требований в ночное время.

На строительной площадке задействовано около 1 900 работников. В ночные смены привлекаются около 140 сотрудников. В работах задействовано более 360 единиц строительной техники. Особое внимание уделяется вопросам промышленной и пожарной безопасности, а также обеспечению безопасных условий труда в ночную смену.

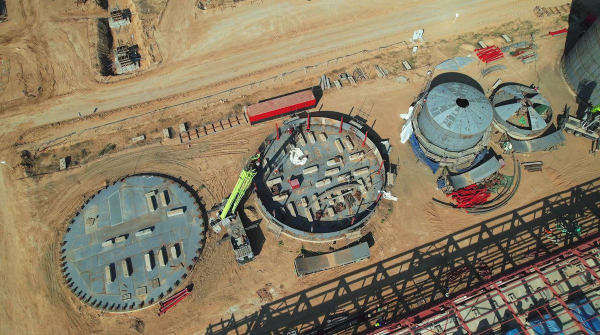

Прогресс по строительно-монтажным работам (СМР):

  • завершены гидравлические испытания резервуара-накопителя объёмом 8 000 м³ и резервуаров градирни на 2 000 м³;
  • начаты гидравлические испытания резервуаров бытовых стоков объёмом 13 000 м³;
  • ведутся работы по бетонированию фундаментов, монтажу металлоконструкций, установке технологического оборудования и площадок обслуживания, а также сборка стальных резервуаров типов РВС-5000, РВС-1000 и сферических резервуаров объёмом 600 м³;
  • продолжаются работы по возведению наружных инженерных сетей (НВК-2);

В вахтовом городке GPCI начаты работы по прокладке кабелепроводов, монтажу электрических приборов, датчиков и шкафов. Выполняется установка внутренних перегородок в зданиях общежитий на 140 и 132 места.

Выполнение по основным видам работ:

  • бетонные работы по устройству фундаментов на УКПГ: выполнено 49 997 м³ (прогресс 66,7%);
  • монтаж металлоконструкций: 3 603 тонн (17,8%);
  • монтаж механического оборудования: 4 001 тонн (41,4%);
  • монтаж резервуаров: 782 тонн (28,9%);
  • прокладка подземных трубопроводов: 16 592 м (40,9%).
